8.2给项目计划设置权重

云龙的一个非常大的优势跟特点,提供了百分比形式的数字进度(1%-100%),能非常直观的展示项目的进展情况,并且进度是自动化的进度计算。

项目进度的计算规则是:每个阶段的进度*阶段的权重,然后累加起来,即得到项目进度。

默认情况下,各阶段的权重计算为,每个阶段的工期/所有阶段的总工期,得到各个阶段的权重,权重其实也反映了该阶段对于项目的重要程度。

详细的规则说明,可以在项目计划页的左下角,点击【这里】查看:

[!TIP|style:flat|label:提示]

1.任务计划工时是指每个任务的计划完成时间-计划开始时间,扣除非工作日;

2.任务计划进度=(今天日期-计划开始日期)/计划工时,任务实际进度=用户实际汇报进度;

3.阶段计划进度=∑(当前日期-阶段的任务计划开始日期)/∑阶段总任务计划工时;阶段实际进度=∑(阶段的任务计划工时*任务实际进度)/∑阶段总任务计划工时;

4.权重=∑阶段的任务计划工时/所有阶段总工时,但支持人工调整;

5.项目计划进度=∑阶段计划进度权重,项目实际进度=∑阶段实际进度权重;

6.目前项目进度统计只到阶段的下一级任务,不包括子/孙任务等;

很多情况下,阶段的重要程度,并不是由工期决定的,即通过工期计算阶段的权重,可能是不准确的,因此云龙还支持手工调整权重的。

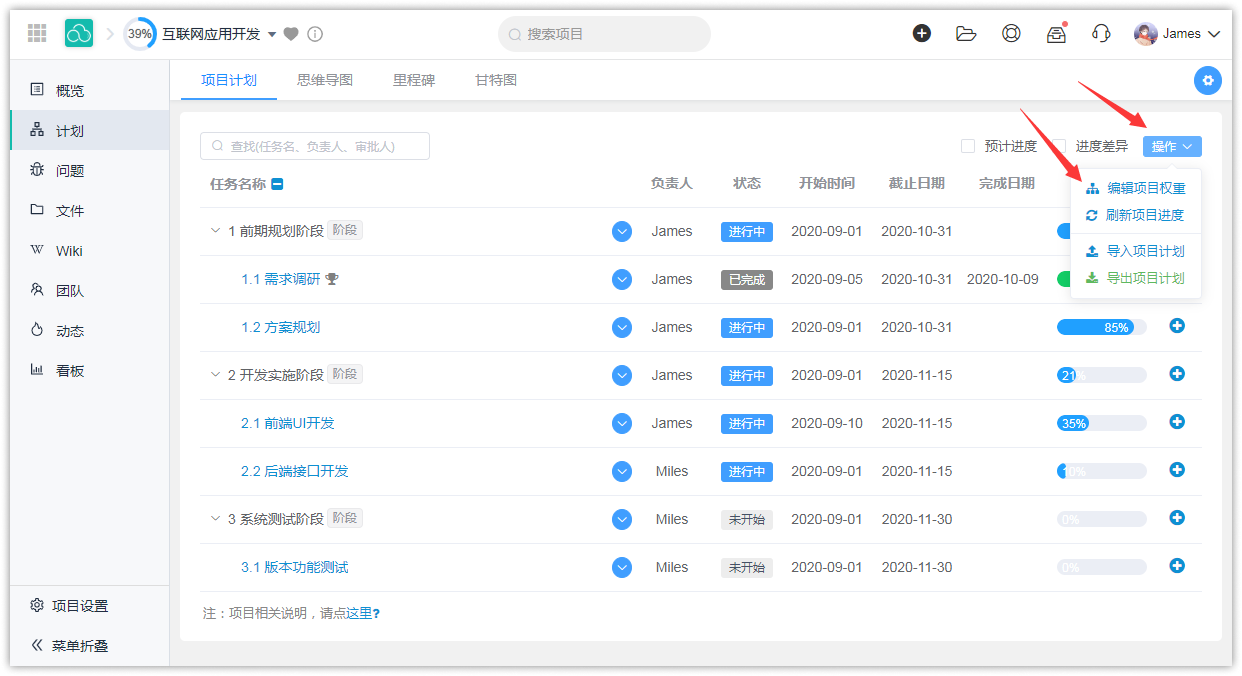

进入项目计划页面,点击右上角的【操作】按钮,在展开的下拉菜单中,选择【编辑项目权重】:

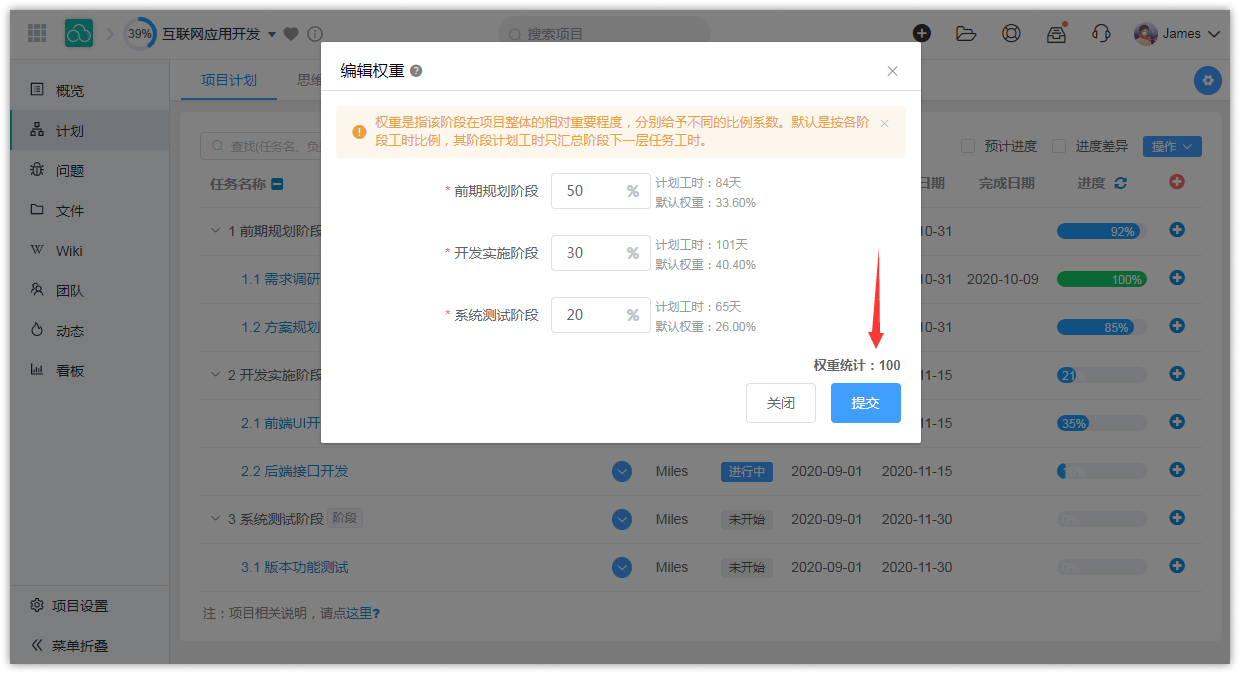

点击完菜单后,将弹出编辑权重的对话框,您可以根据实际情况填写每个阶段的权重占比(注:权重加起来必须要等于100):

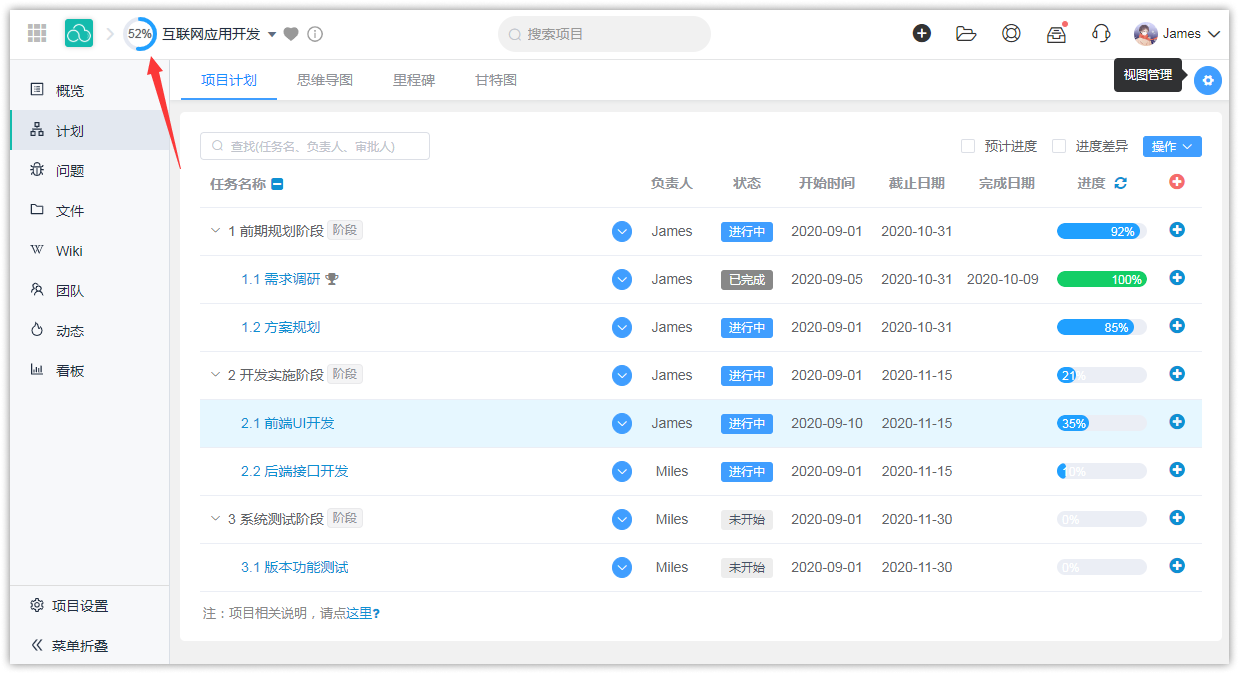

点击【提交】按钮,保存权重,则项目进度将按编辑后的权重,重新计算刷新,如下说是,本案例中的进度,已经由39%,刷新为52%:
